一、勘测设计
1.水准仪:工程中最常用DS3
微倾水准仪的使用步骤:安置仪器和粗略整平(简称粗平)、调焦和照准、精确整平(简称精平)和读数。
2.经纬仪照准步骤:①目镜调焦②粗瞄目标③物镜调焦④准确瞄准目标。
3.大比例尺(万)、中比例尺(十万)、小比例尺(百万)。
4.外部变形监测:滑坡、高边坡稳定——交会法;水平位移监测——视准线法(活动觇牌法和小角度法);垂直位移观测——水准观测法、光电测距三角高程法。
5.两次独立测量差值要求:岩石开挖5%,土方开挖7%,填筑体积3%。
6.误差类型:系统误差、偶然误差、粗差。
粗差处理原则:舍弃,并重新进行观测。
7.防止边坡失稳的措施:设置合理坡度、设置边坡护面、基坑支护、降低地下水位等。
8.轻型井点——基坑边坡不稳,易产生流土、流砂、管涌等现象;管井降水——Κ宜大于1.0m/d。
9.等级划分

10.特征水位和特征库容
防洪高水位:遇下游保护对象。
防洪限制水位(汛前限制水位):汛期兴利上限水位,汛期防洪起调水位。
兴利库容(有效库容、调节库容):正常蓄水位至死水位。
重叠库容(共用库容、结合库容):正常蓄水位至防洪限制水位。
11.使用年限
1级、2级永久性水工建筑物中闸门:50年;
其他级别永久性水工建筑物中闸门:30年。
12.永久荷载:自重、土、预应力。
偶然荷载:校核洪水位时的静水压力、地震荷载。
13.水灰砂,变质英大麻。
14.水泥:出厂质量证明书、28d强度证明书。
下列情况应复试:承重结构无出厂证明者;超过3个月;不明或对质量有怀疑者;进口水泥。
15.塑性性能指标:伸长率和冷弯性能。
有物理屈服点钢筋质量检验指标:屈服强度、极限强度、伸长率和冷弯性能。无物理屈服点钢筋只测后三项。
钢筋取样:60t为一批,选2根,端部截去500mm,各截取一个抗拉试件和一个冷弯试件。拉力检验项目中,屈服点、抗拉强度和伸长率三个指标,如一个指标不符合规定,即拉力检验不合格。钢号不明检验试件不得少于6组。
16.扬压力:浮托力、渗透压力。
17.渗流分析内容:渗透压力;渗透坡降(或流速);渗流量(速度、力量)。对土石坝,还应确定浸润线的位置。
18.急流:只影响下游,不影响上游;缓流:上游水位壅高。
消能方式:底流、面流、挑流、消力戽
二、水流控制
1.分期围堰导流:前期阶段:束窄河床导流。
后期阶段:通过建筑物导流——底孔导流、预留缺口导流、梳齿孔导流、厂房导流。
2.一次拦断河床围堰导流
明渠导流:岸坡平缓或有一岸具有较宽的台地、垭口或古河道。
隧洞导流:河谷狭窄、两岸地形陡峻、山岩坚实的山区河流。
涵管导流:导流流量较小或只用来担负枯水期的导流。
3.平堵:先建浮桥或栈桥;
立堵:端进法抛投进占戗堤;
4..减小截流难度的技术措施
加大分流量,改善分流条件;改善龙口水力条件(双戗、三戗、宽戗、平抛垫底);增大抛投料的稳定性,减少块料流失;加大截流施工强度;合理选择截流时段等。
5.土石围堰:斜墙式、斜墙带水平铺盖、垂直式防渗墙、帷幕灌浆
6.不过水围堰堰顶高程不低于设计洪水的静水位与波浪高度及堰顶安全加高值之和。
稳定性系数4、5级围堰:瑞典圆弧法≥1.05,简化毕肖普≥1.15。
安全加高:4、5级土石围堰0.5m。
7.初期排水:积水量、渗水量、含水量、降水量。
8.经常性排水:渗流量、含水量、降水量、施工弃水量。
三、地基处理
1.水工隧洞:先回填灌浆,后固结灌浆,再接缝灌浆。
2.帷幕灌浆施工工艺:钻孔、裂隙冲洗、压水试验、灌浆、质量检查。原则:分序加密,由稀到浓逐级变换。
顺序:三排孔帷幕,先下游排孔,再上游排孔,后中间排孔;两排孔帷幕,先下游排孔,后上游排孔。
灌浆结束标准:最大设计压力下,注入率≤1L/min后,继续灌注30min,可结束灌浆。
特殊情况——串浆:阻塞灌浆孔,先灌灌浆孔,再灌串浆孔。具备条件,也可一泵一孔同时灌浆。
特殊情况——因故中断:尽快恢复灌浆;恢复灌浆时,应使用开灌比级的水泥浆进行灌注。
质量检查:检查孔压水试验。
检查孔数量:单排孔帷幕——灌浆孔总数10%左右;多排孔帷幕——主排孔数10%左右。
质量评定标准:坝体混凝土与基岩接触段的透水率的合格率为100%,其余各段的合格率不<96%,不合格试段的透水率不超过设计规定的150%,可评为合格。
3.固结灌浆
宜有盖重混凝土,厚度为1.5m,达到50%设计强度进行钻灌。
灌浆前简易压水试验:不少于5%的灌浆孔(段)。
质量检查:钻孔压水试验,灌浆结束7d或3d后,不少于灌浆孔总数的5%,单点法。
质量合格标准:单元工程内检查孔各段的合格率应达85%以上,不合格孔段的透水率值不超过设计规定值的150%,且不集中。
4.高压喷射灌浆
三种形式:旋喷、摆喷、定喷。
高喷灌浆应分排分序进行。多排孔,先下游排孔,后上游排孔,最后中间排孔。同一排内,先Ⅰ序孔,后Ⅱ序孔,先导孔最先。
4.防渗墙质量检查
检查程序包括:工序、墙体质量检查。
墙体质量检查应在成墙28d后进行,检查内容为必要的墙体物理力学性能指标、墙段接缝和可能存在的缺陷。
四、土石方工程
1.预裂爆破法:沿设计开挖边界布置密集爆破孔,在主爆区之前起爆,先行爆破获得一条预裂缝,保护保留岩体或邻近建筑物免受爆破破坏。
光面爆破法:沿设计开挖边界布置密集爆破孔,在主爆区之后起爆,从而形成平整轮廓面的爆破作业。
2.明挖爆破时,5min;不能确定有无盲炮时,15min。
地下洞室爆破,15min,并经检查确认洞室内空气合格后,方可进入工作面。
3.锚固方法:天然地层——钻孔灌浆;人工填土——锚锭板和加筋土。
4.平洞(≤6°)、斜井(缓斜井6°~48°、斜井48°~75°)、竖井(≥75°)。
5.斜井倾角为6°~30°时,宜采用自上而下全断面开挖。
倾角为30°~45°时,可采用自上而下全断面开挖或自下而上开挖。
倾角为45°~75°时,开采用自下而上先挖导井,再自上而下扩挖,或自下而上全断面开挖。
五、土石坝
1.压实机械:静压碾压(羊脚碾、气胎碾)、振动碾压(振动碾)、夯击(夯板)。羊脚碾:不用于非黏性土;用于黏性土时无需刨毛。振动碾:不用于黏性土。
2.黏性土:压实度和最优含水率。1级、2级坝和高坝的压实度应为98%~100%,3级中低坝及3级以下的中坝压实度应为96%~98%。设计最大干密度应以击实最大干密度乘以压实度求得。
3.土料填筑压实参数:碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率。
黏性土料含水量取值:ω1=ωp+2%;ω2=ωp;ω3=ωp-2%。ωp为土料塑限。
4.准备作业:四通一平(通车、通水、通电、通信、平整场地)。
基本作业:开采,挖、装、运、卸以及坝面作业。
辅助作业:清除覆盖,剔除超径,坝面排水、层间刨毛、加水。
附加作业:坝坡修整,铺砌护面块石及铺植草皮。
5.坝面作业施工程序
铺料、整平、洒水、压实(对于黏性土料采用平碾,压实后尚须刨毛以保证层间结合的质量)、质检。
6.铺料与整平:平行坝轴线进行。
防渗体内,卸料宜用进占法倒退铺土,使汽车始终在松土上行驶,避免在压实上层上开行,造成超压,引起剪力破坏。
7.进退错距法错距宽度b(m):b=B/n。式中,B—碾滚净宽(m),n—设计碾压遍数。
8.接头处理:①在坝体填筑中,层与层之间分段接头应错开,各分段之间不应形成过大的高差。接坡坡比一般缓于1:3。②坝体填筑中,为了保护黏土心墙或黏土斜墙不致长时间暴露在大气中遭受影响,采用土、砂平起的施工方法。③坝身与混凝土结构物(如涵管、刺墙等)的连接,混凝土结构物部位采用小型机械夯或人工夯实。填土碾压时,两侧均衡填料。
9.土料场检查:土质情况、土块大小、杂质含量和含水量。
石料场检查:石质、风化程度、石料级配大小及形状。
10.坝面的质量检查和控制

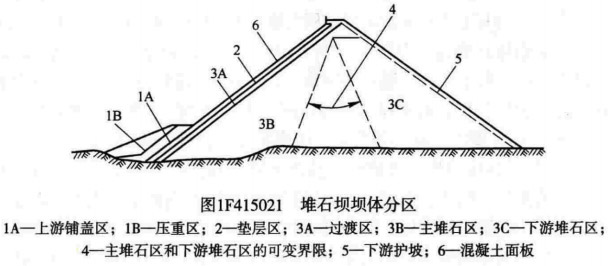

11.面板堆石坝结构布置
12.填筑工艺:铺摊:堆石料——进占法;垫层料——后退法,以减轻物料的分离。
13.压实参数:碾重、行车速率、铺料厚度、加水量、碾压遍数。
14.混凝土面板的分块
面板纵缝的间距,决定了面板的宽度、混凝土的浇筑能力、钢模的尺寸及其提升设备的能力。
15.垂直缝砂浆条铺设
宽50cm,是控制面板体型的关键。砂浆强度等级与面板混凝土相同。砂浆铺设完成后,再在其上铺设止水,架立侧模。
16.面板养护
包括保温、保湿两项内容,一般采用草袋保温,喷水保湿,并要求连续养护,直到蓄水为止,或至少90d。
六、混凝土坝
1.拌合楼:分为进料、贮料、配料、拌合及出料共五层,其中配料层是全楼的控制中心,设有主操纵台。
2.生产能力的确定:取决于设备容量、台数与生产率。

3.混凝土运输方案
不宜采用汽车运输混凝土直接入仓。
不应在运输途中和卸料过程中加水。
下列情况应按不合格料处理:初凝;塑性降低较多,无法振捣;雨水淋湿严重或失水过多;含有冻块或遭受冰冻。
混凝土自由下落高度不宜大于2m。
4.基础面处理
砂砾地基:应清除杂物,整平建基面,再浇10~20cm低强度等级的混凝土作垫层,以防漏浆。
土基:先铺碎石,盖上湿砂,压实后,再浇混凝土。
5.施工缝处理:在新混凝土浇筑前,①清除老混凝土表面乳皮(水泥膜),②凿毛(使表层石子半露),③压力水冲洗干净(使其表面无碴、无尘),④铺10~20mm厚的同配合比的水泥砂浆,才能浇筑混凝土。
6.分块尺寸和铺层厚度,受混凝土运输浇筑能力的限制。
铺料允许间隔时间,受混凝土初凝时间和混凝土温控要求的限制(两者较小值)。
7.平仓与振捣:振实现象:表层不再显著下沉,不再出现气泡,表面出现一层薄而均匀的水泥浆。
过振现象:出现骨料下沉、砂浆上翻的离析现象。
8.出机口温度(出料口3-5cm处的温度)、入仓温度(下料后平仓前5-10cm处的温度)、浇筑温度(平仓后5-10cm处的温度)
9.拌合混凝土加冰时宜采用片冰或冰屑,常态混凝土加冰率不70%,碾压混凝土加冰率不超50%。
混凝土出拌合楼机口至振捣或辗压结束温度回升值不宜超过
5℃,浇筑温度不宜大于28℃。
温度控制全过程的监测内容包括:原材料温度监测、混凝土温度监测、通水冷却监测、浇筑仓气温及保温层温度监测等。
测温仪器应经过率定,其测温误差为±0.3℃。
原材料的温度每4h测量1次,低温季节每1h测量1次。
混凝土出机口温度、入仓温度每4h测量1次,低温季节每2h测量1次。
10.非承重模板:混凝土强度达到2.5MPa;
承重模板,要求达到规定的混凝土设计强度的百分率:
①悬臂板、梁——l≤2m,75%;l>2m,100%。
②其他梁、板、拱——l≤2m,50%;2m<l≤8m,75%;l>8m,100%。
11.HPB300,数字表示钢筋屈服点,如“300”表示屈服点为300MPa。
12.钢筋配料依据:设计图纸和修改通知;浇筑部位的分层分块图;混凝土入仓方式;钢筋运输、安装方法和接头形式。
13.钢筋代换:高一级代换低一级钢筋时宜改变钢筋直径,不宜改变钢筋根数。同钢号代换,直径变化不超过4mm,总截面面积不<98%或大于103%。
14.钢筋加工四道工序:清污除锈、调直、下料剪切、接头加工及弯折。钢筋中心线同直线的偏差不应超过其全长的1%。
15.同一截面的接头面积占受力钢筋总截面积的允许百分率:
①焊接、机械连接接头:受拉区不超过50%,受压区不限制。
②绑扎接头:受拉区不超过25%;受压区不超过50%。
16.碾压混凝土坝施工工艺程序:先在初浇层铺砂浆,汽车运输入仓,平仓机平仓,振动压实机压实,振动切缝机切缝(横缝),切完缝再沿缝无振碾压两遍。
17.干湿适度现象:在振动碾压3~4遍后,混凝土表面有明显灰浆泌出,表面平整、润湿、光滑,碾滚前后有弹性起伏现象。
卸料落差不应大于2m,堆料高≤1.5m。
七、堤防、水闸、水电站
2.地面起伏不平时,由低处开始逐层填筑,不得顺坡铺填;堤防横断面上的地面坡度缓于1:5。上、下层的分段接缝应错开。相邻施工段的作业面宜均衡上升,段间出现高差,应以斜坡面相接,结合坡度为1:3~1:5。
3.堤防施工前碾压试验,确定机具、碾压遍数、铺土厚度、含水量、土块限制直径。碾压行走方向,应平行于堤轴线。
4.疏浚工程:顺流开挖。
吹填工程:逆流施工(除抓斗船顺流施工)。
5.断面中心线偏移不得大于1.0m。
局部欠挖规定,超出,则返工:①欠挖厚度<设计水深的5%,且≤0.3m;②横向浅埂长度<设计底宽的5%,且≤2m;③浅埂长度<2.5m。④一处超挖面积≤5.0m²。
6.浇筑止水缝部位混凝土的注意事项:(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝;(2)浇筑;(3)振捣;(4)拆模。
7.闸门标志内容包括:制造厂名、产品名称、生产许可证标志及编号、制造日期、闸门中心位置和总重量。
闸门安装:①埋件安装②门叶安装③闸门启闭试验。
8.水轮机的型号:HL220—LJ—500,表示转轮型号为220的混流式水轮机,立轴(主轴布置形式),金属蜗壳(水轮机引水室特征),转轮直径为500cm。
八、安全技术
1.遇有六级以上的大风,禁止从事高处作业。
进行三级、特级和悬空高处作业时,应事先制订安全技术措施。施工前,应向所有施工人员进行技术交底。
级:2~5m一级、5~15m二级、15~30m三级、超过30m特级。
类:温风雨雪、夜电悬救为特殊高处作业。
2.安全帽、安全带、安全网:厂家安全生产许可证、产品合格证和安全鉴定合格证书。
检验要求:①安全帽:一年一次;②安全带:新带一年,旧带每隔6个月一次;③安全网:每年一次。
3.爆破作业:同一车上不得装运两类性质相抵触的爆破器材,且不得与其他货物混装。
装药和堵塞应使用木、竹制做的炮棍。严禁使用金属棍棒装填。
九、建设程序
1.前期工作:项目建议书、可研、初步设计。
立项过程:项目建议书、可研。
2.文件有重要变动:原批准机关复审同意。(可研或初设)
3.施工准备条件
(1)可研;(2)环境文件;(3)投资计划下达或资金落实。
4.主体工程开工程序:具备开工条件,方可开工建设。项目法人15个工作日之内,报项目主管单位和上一级主管单位备案。
5.质量管理体系:政府监督、项目法人负责、社会监理、企业保证。
6.质量责任:水利工程质量由项目法人(建设单位)负全面责任。
单位负责人,负领导责任。现场项目负责人,负直接领导责任。技术负责人,负技术责任。具体工作人员为直接责任人。
7.设计变更:重大设计变更(主要建筑物、施工组织设计)、一般设计变更。
8.重大:由项目法人按原报审程序报原初步设计审批部门审批。一般:项目法人确认,报项目主管部门核备。
9.“三项制度”:项目法人责任制、招标投标制、建设监理制。
10.招标投标制:勘察设计招投标——评标采取综合评估法,先评技术标,再评商务标,技术标占40%、商务标占60%得分。
11.代建制:可行性研究报告中提出,施工准备前选定,施工准备至竣工验收进行管理。
12.定期安全鉴定:水闸:首次竣工5年内,以后每隔10年一次。
水库大坝:首次竣工5年内,以后每隔6~10年一次。
专门安全鉴定:特大洪水、强烈地震、重大事故或异常现象。
13.稽察组:特派员、稽察专家和特派员助理。稽察原则:回避原则。稽察报告:稽察结束5个工作日内提交,由稽察特派员签署。
14.大中型项目:非经营性3000万元、经营性5000万元。
未完工程预留:大中型——3%以内,小型——5%以内。
十、分包
1.项目法人推荐分包:①同意,承包人与分包人签合同,并负责;②拒绝,则自行选择分包人,但需经项目法人书面认可。
2.项目法人指定分包:指定条件:应急防汛抢险,项目法人经项目的上级主管部门同意,可指定分包人。
指定分包人直接对项目法人负责,承包人不对此承担责任。
3.承包人和分包人应签订分包合同,承包人应在分包合同签订后7个工作日内,送发包人备案。
4.项目、技术、财务、质量管理、安全管理必须是本单位人员。
本单位人员:在本单位工作,有合同、报酬、保险的人员。
十一、招投标
1.最高投标限价:若有,应明确最高限价或者计算方法。
最低投标限价:不得规定。
2.招标公告发布平台:中国招标投标公共服务平台,或者所在地省级平台。招标文件的发售期:不得少于5日。
3.组织踏勘现场:不得单独或者分别组织。
若有解答,以书面方式通知所有购买招标文件的投标人。
4.澄清和修改招标文件:提出疑问:投标截止时间17天前。
澄清和修改通知:投标截止时间15天前,不足15天,相应延长投标截止时间。
5.不接收投标文件的情形:未通过资格预审;逾期送达;未按要求密封。
6.投标人业绩——“近5年”,并附中标通知书和(或)合同协议书、工程接收证书(工程竣工验收证书)、合同工程完工证书。
业绩的类似性:功能、结构、规模、造价。
7.信用——AAA(很好)、AA(好)、A(较好)、BBB(一般)、CCC(较差)三等五级。
8.签订合同后5个工作日内,向未中标的投标人和中标人退还投标保证金及相应利息。
9.澄清和补正投标文件:不得主动提出。不得改变实质性内容。
10.招标文件异议:投标截止时间10日前提出。招标人3日内作出答复;作出答复前,暂停招标投标活动。
开标异议:在现场提出异议,招标人当场答复。记入开标会记录。
评标异议:在中标候选人公示期间(不少于3日)提出。招标人3日内作出答复;作出答复前,暂停招标投标活动。
十二、合同
1.合同文件的组成:协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准和要求(合同技术条款)、图纸、已标价工程量清单、其他。
2.承包人开工:①监理人7天前发出开工通知。②承包人提交工程开工报审表。③承包人尽快施工。
3.发包人供货:到货7天前通知承包人,应会同监理共同验收。
发包人要求提前,承包人不得拒绝,发包人承担费用。
承包人要求更改,应报请监理批准,承包人承担费用和工期。
4.合同争议的处理方法
①友好协商解决;②提请争议评审组评审;③仲裁;④诉讼。
5.履约担保退还:合同工程完工证书颁发后28天内。
6.更换项目经理:事先征得发包人同意,更换14天前通知发包人和监理人。
7.不利物质条件:在施工过程中遭遇发包人进行的地质勘探工作未能查明的,使施工受阻。承包人应继续施工,并及时通知监理人。承包人有权要求延长工期及增加费用。
8.补充地质勘探:为永久工程:需经监理人批准,费用由发包人承担。为临时工程:其费用由承包人承担。
9.变更程序:①监理人向承包人发变更意向书,承包人提交变更实施方案,发包人同意的,由监理人发出变更指示。
②承包人认为存在变更,向监理人提书面变更建议,监理人与发包人研究,确认变更,则14天内作出变更指示,不同意变更,监理人书面答复承包人。
10.变更的估价原则:①有适用:采用该子目的单价。②无适用但有类似:合理范围内参照。③无适用或类似:成本加利润的原则。
11.计量:单价子目——结算工程量是承包人实际完成的,并按合同约定的计量方法进行计量的工程量。
总价子目——以总价为基础,不因价格调整因素而进行调整。除变更外,总价子目的工程量是承包人用于结算的最终工程量。
12.预付款:一般为10%,分两次支付。
第一次,等额的工程预付款保函(担保)。
13.质量保证金:预留比例上限不得高于结算总价的3%。
退还:保修期满时,30个工作日内。
14.提出索赔程序:①知道索赔事件28天内,索赔意向通知书,并说明发生索赔事件的事由。②后28天内,正式递交索赔通知书。详细说明索赔理由及要求追加的金额和(或)延长的工期,并附必要的记录和证明材料。③连续影响的,按合理间隔继续延续索赔通知。④影响结束后的28天内,递交最终索赔通知书。
十三、质量、安全事故
1.质量事故分类:一般质量事故、较大质量事故、重大质量事故、特大质量事故。小于一般质量事故的质量问题称为质量缺陷。
2.事故报告
较大、重大、特大:事故单位48小时书面报告。
报告内容:(1)工程;(2)事故;(3)事故简要经过、伤亡和损失初步估计;(4)事故原因初步分析;(5)事故后措施;(6)报告单位、负责人。
3.事故调查管理权限
一般——项目法人;较大——项目主管部门;重大——省级以上水行政主管部门;特大——水利部;特别重大——国务院。
4.事故处理原则:四不放过:“事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过”。
5.事故处理职责划分
一般——项目法人;较大——上级主管部门;重大——省级或流域机构;特大——省级或流域机构。
6.质量缺陷的处理:质量评定仍为合格。实行质量缺陷备案及检查处理制度。质量缺陷备案的内容:产生的部位、原因;是否处理和如何处理;对建筑物使用的影响等。质量缺陷备案表由监理单位组织填写。
7.“五个坚持”:以人为本、安全为先、诚信守法、夯实基础、创新驱动。
8.“四个责任制”:从业单位质量主体责任制;从业单位领导人责任制;从业人员责任制;质量终身责任制。
9.质量监督期:从工程开工前办理质量监督手续始,到工程竣工验收委员会同意工程交付使用止(含合同质量保修期)。
10.监理、设计、施工、设备制造的人员不得担任兼职质量监督员。
11.风险:人员伤亡、经济损失、工期延误、环境影响、社会影响。
12.生产安全事故:特别重大事故(死亡≥30)、重大事故(死亡[10,30))、较大事故(死亡3,10))和一般事故(死亡<3)。
13.报告程序和时限:较大事故和有死亡一般事故:1小时内快报、2小时内书面报告至安全监督司。
14.文明建设工地:发生较大及以上事故的,不得申报。实行届期制,每两年通报一次。已完成的工程量达20%及以上,可申报。
15.水力发电工程监理单位对其验收合格项目负直接责任。施工单位在监理单位验收前负全部责任,在监理单位验收后,对其隐瞒或虚假部分负直接责任。
16.水力发电工程事故调查权限:一般事故——项目法人或监理单位;较大事故——项目法人;重大事故和特大事故——质监总站。
事故处理方案确定权限:
一般事故——监理单位;较大事故——项目法人;重大及特大事故——项目法人组织专家组。
十四、评定
1.项目划分程序:项目法人组织监理、设计及施工等单位进行工程项目划分。在主体工程开工前,报质量监督机构确认。
需调整时,项目法人应重新报送质量监督机构确认。
2.原材料、中间产品一次抽样检验不合格时,另取两倍数量。
3.施工质量评定

4.单元(工序)达不到合格①全部返工重做的,重新评定质量等级。②加固补强,质量评为合格。
5.评定工作的组织

单元(工序)工程:监理工程师核定。
重要隐蔽单元工程及关键部位单元工程:联合小组,共同核定。

分部工程:项目法人认定。大型主要分部报质量监督机构核定。
单位工程质量:项目法人认定,报质量监督机构核定。
工程质量监督报告:质量监督机构,工程竣工验收前,应当有工程质量是否合格的明确结论。
十五、验收
1.法人验收(项目法人组织成立的验收工作组):分部工程验收、单位工程验收、合同工程完工验收、水电站(泵站)中间机组启动验收;
政府验收(验收主持单位组织成立的验收委员会):阶段验收、专项验收、竣工验收等。
2.竣工验收条件:全部完成并满足一定运行条件后1年内进行。一定运行条件是指:(1)泵站工程经过一个排水或抽水期;(2)河道疏浚工程完成后;(3)其他工程经过6个月(经过一个汛期)至12个月。
4.竣工验收主持单位:在工程初步设计的批准文件中明确。
5.工程交接手续:项目法人与施工单位,合同工程完工验收或投入使用验收后,30个工作日内。
6.工程移交手续:项目法人与运行管理单位,竣工验收鉴定书印发后60个工作日内完成。
7.竣工图编制要求:①无变动,原图盖章。②小变动原图改,注明依据,加盖并签署竣工图章;③凡涉及结构形式、工艺、平面布置等重大改变,或图面变更超过1/3的,应重新绘制竣工图(可不再加盖竣工图章)。重绘图应按原图编号,并在说明栏内注明变更依据,在图标栏内注明“竣工阶段”和绘制竣工图的时间、单位、责任人。监理单位应在图标上方加盖并签署“竣工图确认章”。
十六、施工组织设计
1.不把胶凝材料(水泥、粉煤灰等)选作预冷材料。
水泥不应直接加热。
2.一类负荷:坑井洞、防洪、医院、通信站。
三类负荷:木材加工厂、钢筋加工厂。
3.施工期的划分:工程筹建期、工程准备期、主体工程施工期和工程完建期。工程施工总工期应为后三项工期之和。
4.危险性较大的单项工程,
达到一定规模的:基坑(3~5m)、脚手架(24~50m);
超过一定规模的:基坑(达到5m)、脚手架(达到50m)。
专项施工方案内容:概况、依据、计划、工艺技术、安全保障措施、劳动力计划、设计计算书及图纸。
施工单位技术负责人组织审核。经审核合格的,由施工单位技术负责人签字确认。实行分包的,由总承包单位和分包单位技术负责人共同签字。
十七、成本
1.①其他材料费,以主要材料费之和为计算基数;
②零星材料费,以人工费机械费之和为计算基数;
③其他机械费,以主要机械费之和为计算基数。
2.费用构成
建筑及安装工程费:直接费、间接费、利润、税金。
施工企业的施工成本:直接费、间接费。
直接费:基本直接费(人材机)、其他直接费。
间接费:规费(五险一金)、企业管理费。
人工:工长、高级工、中级工、初级工。
材料预算价格:材料原价、运杂费、运输保险费、采购及保管费
运输保险费=材料原价×材料运输保险费率
3.工程量清单
4.计量支付:“施工图纸”、“有效工程量”
①土方开挖:场地平整:平方米为单位计量。
料场开采结束后开采区清理、恢复和绿化:“环境保护和水土保持”。
②土方填筑:分次支付工程量超出最终结算工程量:扣除超出部分工程量。碾压试验费用:按相应项目的总价支付。
④混凝土工程:模板:不另行计量和支付。
钢筋:以吨为单位计量支付。
不可预见地质原因超挖引起的超填工程量:按相应项目或变更项目单价支付。
混凝土配合比试验费:以总价形式支付。
止水、止浆、伸缩缝等材料:以米(立方米)为单位计量。
接缝灌浆(接触灌浆):按接缝面积以平方米为单位计量。
⑤疏浚工程:疏浚工程、吹填工程的辅助措施(如浚前扫床和障碍物的清除、排泥区围堰、隔埂、退水口及排水渠等项目):另行计量支付。
十八、监理
1.跟踪检测和平行检测
跟踪检测:费用由承包人承担;混凝土试样7%,土方试样10%。
平行检测:费用由发包人承担;混凝土试样3%,土方试样5%;
2.开工条件的控制
签发开工通知、分部工程开工、单元工程开工、混凝土浇筑开仓。
3.水电工程变更:重大工程变更、较大工程变更、一般工程变更、常规设计变更。
十九、法规与标准
1.水资源规划层次分为:全国战略规划、流域规划和区域规划。
2.桥梁、码头、道路、管道等涉河建设工程不用办理规划同意书。
3.防洪区分为洪泛区、蓄滞洪区和防洪保护区。
4.人货两用的施工升降机在使用时,严禁人货混装。
5.未经安全技术论证和主管部门批准,严禁采用自下而上的开挖方式。
6.接缝灌浆应在库水位低于灌区底部高程的条件下进行。蓄水前应完成蓄水初期最低库水位以下各灌区的接缝灌浆及其验收工作。
